联系我们

鹅卵石

南京浩天鹅卵石厂

南京市六合区浩天鹅卵石基地

徐厂长

139-520-53975

13952053975(微信同号)

点击这里给我发消息

401256908@qq.com

地暖回填豆石有什么好处?地暖回填豆石多少钱一吨

发布者:南京浩天鹅卵石厂 发布时间:2019/7/30 访问数:7717

在地暖施工中,回填的时候,如果没有加入豆石或者其他碎石块,那么混凝土的强度可能会不足,影响地面承载强度,如果塌陷可能会导致地暖管道损坏。其次如果在增加强度的情况下使用的是碎石块,那么可能会在使用过程中对管道造成损伤。再次我们所生产的豆石采用优质原产地南京的鹅卵石,含硅量高,吸热散热均匀,是地暖回填的好材料。根据上面三个原因,您在地暖回填施工时,一定要记得使用地暖豆石哦。

地暖回填豆石混凝土施工标准

关于地暖管铺设好后,如何回填混凝土,让南京浩天鹅卵石厂的施工师傅给你介绍一下:地暖经过前期的铺保温板、反射膜、盘地暖等,到地面施工最后环节就是回填豆石混凝土了,当然地暖系统盘管铺设安装完毕,需要打压试验经验收合格后才可以铺设豆石混凝土。

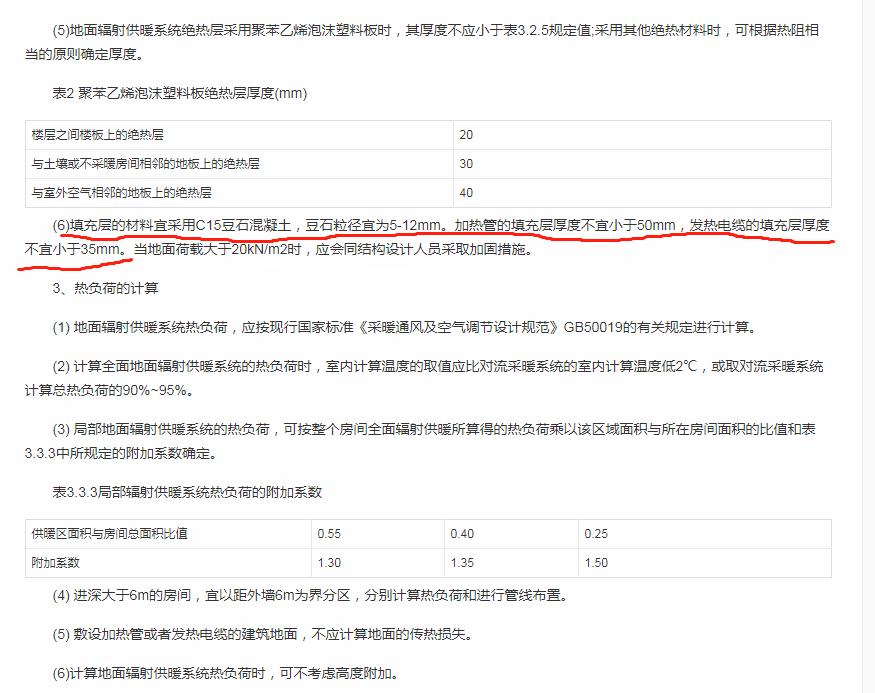

使用豆石混凝土是按照国家行业标准-地面辐射供暖技术规程JGJ142 - 2004中的相关规定:(6)填充层的材料宜采用C15豆石混凝土,豆石粒径宜为5-12mm。加热管的填充层厚度不宜小于50mm,发热电缆的填充层厚度不宜小于35mm。当地面荷载大于20kN/m2时,应会同结构设计人员采取加固措施。

  地暖打压试验方法:当一个分集水器的所有回路安装完毕后进行打压试验;打开分集水器的供回水回路的阀门,从分集水器的供水口注水,各回路的管线灌满水并保持稳定,关闭分集水器的回水阀门,在分集水器的供回水口安装压力表,进行水压试验,试验压力不应小于0.6Mpa。试验压力达到0.6Mpa时,观察压力表,当压力表保持这个数值达到一小时或者每小时的压力降幅不超过0.05Mpa,表明铺装的管路正常。

  地暖施工区域铺设完成后,及时安排豆石混凝土保护层的回填工作,回填厚度应能够充分覆盖地暖管材,如果应客观原因不能立即回填保护层,应将完成区域封闭隔离,其他无关人员不得入内。地暖回填层及装饰层完成后,不得在铺设地暖的区域钻孔、打眼及剔凿地面。

  地暖豆石混凝土保护层的铺装:

  (1)材料要求

  ①水泥:选用Pc32.5号水泥。

  ②砂:中砂或粗砂,含泥量不大于5%。

  ③石子:豆石,粒径0.5~1.5cm,含泥量不大于2%。

  (2)主要机具

  应备有混凝土搅拌机、磅秤、手推车或翻斗车、平铁锹、平板震捣器、刮杠、木抹子、胶皮水管、木折尺等。

  (3)作业条件

  ①地暖保护层的基底地质情况、标高、尺寸均经过检查,并办完隐检手续。

  ②地暖层安置好。

  ③埋在地暖保护层中的电气等各种设备暗管线已安装完毕,并经有关部门验收。

  ④核对混凝土配合比,检查后台磅秤,进行技术交底。

  ⑤地暖保护层厚度为50mm,其强度不宜低于C10.其重量配比为1:2:4,即一份水泥,两份沙子,四份豆石。

  (4)操作工艺

  工艺流程:

  清理基底→ 拌制混凝土→ 混凝土摊铺→ 振捣→ 找平→ 养护

  ①基底表面清理:基底表面的淤泥、杂物均应清理干净;

  ②拌制混凝土:后台操作人员要认真按混凝土的重量配合比投料,每盘投料顺序为:石子→水泥→砂→水。应严格控制用水量,搅拌要均匀,最短时间一般不少于1.5min。

  ③摊铺混凝土:

  a、摊铺前应对地暖管路进行打压实验,并通过监理的验收;摊铺混凝土时应保持地暖管路的压力;禁止用利器击打地暖管路,并随时查看分水器上的压力表,发现异常及时处理。混凝土在运输时,在通过已完成的地暖铺装区域时,要铺板保护,地暖上铺的板要保证无铁钉,以防止对地暖管路的损坏。摊铺混凝土前应先行放线,以保证保护层的平整度。

  b、 摊铺混凝土按照已经铺装完毕的房间进行,并应连续摊铺。如连续进行面积较大时,应根据规范规定留置伸缩缝。

  c、混凝土摊铺后,应及时振捣、抹平。

  d、保护层的平整度应保证在±5mm之内。

  ④养护:混凝土摊铺、抹平后,24H内不应上人,等干燥适应重物后方可进行下一步装修工作,注意的是在铺装地暖的区域内严禁踢凿、打孔。

 欢迎采购优质地暖豆石,如果有需要咨询,敬请致电:139-520-53975 ,品质好、价格低、发货快。
